海上吹来一阵风,清洁绿电源源来。6月28日14时30分,三峡集团建设的全球首台超大容量16兆瓦海上风电机组在三峡集团福建海上风电场顺利完成吊装任务,这标志着我国海上风电在高端装备制造能力、深远海海上风电施工能力上实现重要突破,达到国际领先水平。

三峡集团党组书记、董事长雷鸣山表示,这次安装的全球首台超大容量16兆瓦海上风电机组建成投产后,将成为全球已投产的最大海上风电机组。它的意义不仅体现在单机发电能力的提升,更是对党的二十大报告中关于“着力提升产业链供应链韧性和安全水平”“加快实现高水平科技自立自强”等重大部署的具体践行,在前瞻布局、集智攻关中引领中国海上风电实现由跟跑并跑向领跑的巨大跨越。

完成吊装的海上风电机组将进入并网前的调试及试验阶段,未来将把海风变成绿色电能,为城市提供不竭绿色动能,为我国“双碳”目标的实现提供重要保障。

■ 清洁电能减排二氧化碳约5.4万吨

16兆瓦海上风机是个怎样的“巨无霸”?采用四桩导管架风机基础,轮毂中心高度152米,约相当于一座52层大楼的高度;机舱、发电机组合体重达385吨,相当于190台越野车重量;叶片长123米,单只叶片重54吨,叶轮扫风面积约5万平方米,约相当于7个标准足球场大。根据该海域的多年测风数据计算,单台机组每年可输出超过6600万千瓦时的清洁电能,能够满足3.6万户三口之家一年的生活用电,可节约标煤约2.2万吨,减排二氧化碳约5.4万吨。

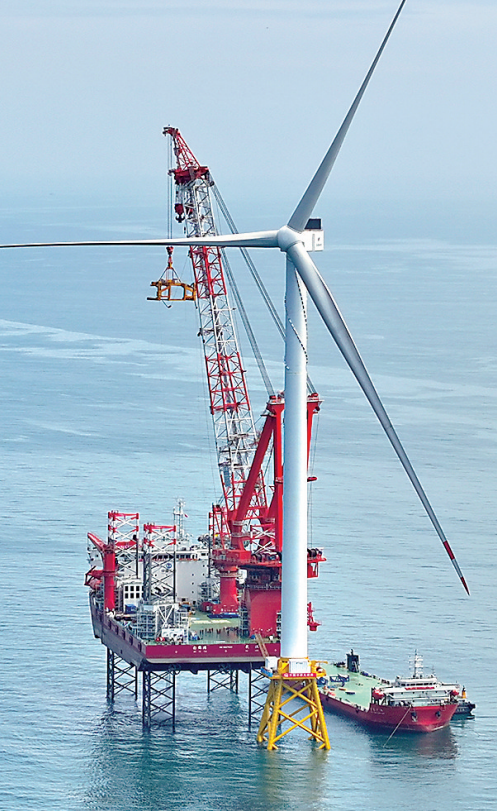

16兆瓦海上风电机组吊装对施工船舶要求很高,施工方对国内所有海上施工船舶进行遴选,从广东沿海调来由三峡集团投资建造的全球首艘2000吨级第四代海上风电安装平台——“白鹤滩”号。“白鹤滩”号风电安装平台能稳稳“站立”在海上,依靠的是它四条桩腿,该桩腿长达120米,近40层楼高。

当“白鹤滩”号达到指定安装位置时,四条“大长腿”开始下放,缓慢插入海底直达承重层。通过船舶预压载,确认平台能稳稳“站立”后,通过马达驱动将平台整体抬升至海面上方20米左右。这样可以避免海浪暗流对船体带来的晃动,保障整个吊装过程平稳,使百米高空“穿针引线”的高精度吊装成为可能。

■ 海域全年6级以上大风300多天

本次施工海域,全年6级以上大风达300多天,7级以上大风达200多天。“这对于风力发电来说可谓是得天独厚,但对于大型风机安装施工就意味着有效作业时间短、安装难度升级。”负责风机安装的在汉央企中铁大桥局项目经理程细平介绍。

巨大的叶片和轮毂在风力的作用下,高空吊装极易晃动。通过反复测算和实验,在现有装备加持下,施工团队发现5级风以下是比较适合吊装作业的。中铁大桥局自主研发的环境综合监测系统,实现对施工海域天气和海况7天内的实时预测,为精准抢抓“天窗”期进行了指导。“经过半个月的等待,最终选定26日开始为期两天的吊装作业。”中铁大桥局项目总工程师陈文盛说,为降低毂轮和叶片的晃动,在塔筒上安装“扰流块”,在吊装过程中信号员与吊装手密切配合,实时调整,从而保障叶片的精准对位。

■ 三峡集团海上风电能源走廊初步形成

风电是世界范围内发展速度最快的新能源,海上风电则代表了当今风电技术的最高水平,备受各国关注。我国海上风资源储量丰富,规模化开发的基本条件已经具备。

总部位于武汉的三峡集团是国内最早进行海上风电开发的央企之一。“机组在设计之初就确定了从科技创新到规模化商业应用的路径,已经并网运行的近500万千瓦海上风电装机的多年运行数据和积累的海上风电运行经验,为科技创新的不断突破提供了腾飞的翅膀。”三峡集团福建公司执行董事、党委书记雷增卷说。

截至目前,已初步形成北起辽宁大连、南至广东阳江的海上风电能源走廊,三峡集团所属三峡能源已经并网运行的海上风电装机近500万千瓦,位居国内第一。“我们通过规模化开发推动海上风电发展,为我国建设海洋强国、推动‘双碳’目标作出贡献。”三峡能源海上风电办公室副主任倪道俊表示。
